三年亏了 50 万要不要停:算三个前瞻数字,那 50 万不进入决策

三年亏了 50 万要不要停:算三个前瞻数字,那 50 万不进入决策
本文目录(7 节)

三年亏了 50 万,这个数字在决策里的作用被严重高估了。它不该出现在「要不要继续」的公式里,因为它已经发生,改变不了。它唯一还起作用的地方是决定了分母:你现在还剩多少钱。剩多少钱决定回本要多少笔,回本笔数决定要多少年,而那个年数才是真正该拿来做决定的东西。这篇把这条链算完。

先给三个必须算出来的数:剩余本金占可支配资产的比例、回本所需笔数、按你的频率折算成的年数。 三个数算完,答案通常自己就出来了。

一、回本要多少笔:一张可以直接查的表

假设你已经把系统修到正期望,净期望 0.18R(胜率 40%、盈亏比 1:2、止损 5% 扣完成本,算法见期望值怎么算),单笔风险按常态 1% 计,那么每笔账户平均增长 0.18%。

回本需要账户涨的倍数 = 1 + 50 万 ÷ 剩余本金。所需笔数 n = ln(倍数) ÷ ln(1.0018)。

剩余本金回本需涨所需笔数每年 200 笔每年 100 笔
200 万25%124 笔0.6 年1.2 年
100 万50%225 笔1.1 年2.3 年
50 万100%385 笔1.9 年3.9 年
30 万167%545 笔2.7 年5.5 年
20 万250%697 笔3.5 年7.0 年
10 万500%996 笔5.0 年10.0 年

同样是亏 50 万,剩 200 万的人回本要半年,剩 10 万的人要五到十年。 这两个人面对的是完全不同的决策问题,但他们问出来的问题字面上一模一样。

这张表最该注意的是它的前提:净期望 0.18R 是一套已经验证过的系统的水平。 如果你三年亏 50 万期间的期望值是负的,那么这张表对你不成立,你不是「需要几年回本」,是「继续做下去会继续亏」。所以在查这张表之前,必须先有一件事成立:系统已经修到正期望。

三年的记录能不能支撑这个判断,看的是笔数和执行率,判据见做了三年还没稳定盈利要不要放弃

二、三个前瞻数字,按顺序算

第一个数:剩余交易本金 ÷ 可支配资产。

可支配资产指的是扣掉六个月生活费、扣掉负债、扣掉刚性支出之后,你确实可以承受归零的那部分钱。

这个比值超过 30% 就该减仓,不管系统好不好。 这条标准和怎么判断自己适不适合做交易里的第五条标准同源。理由是这个比值直接决定执行力:本金占比越高,每一笔的心理权重越大,执行率越低,而执行率是系统能不能兑现期望值的前提。

三年亏 50 万的人里,有相当一部分的这个比值已经在 60% 以上。这种情况下最该做的第一件事不是决定去留,是把交易本金降到 30% 以下。 这个动作本身不解决系统问题,但它把后面所有判断的条件从扭曲状态恢复到正常。

第二个数:回本所需笔数,查上面那张表。

第三个数:按你的真实交易频率把笔数折成年数。

真实频率要从记录里数,不要凭感觉。三年做了多少笔除以 36 个月,这是你的月频率。波段交易者常见的是每月 8 到 13 笔,年 100 到 156 笔,用这个去除所需笔数。

三个数算完之后,把第三个数和你的年龄、职业、家庭状况放在一起看。 剩 20 万、每年 100 笔、回本要 7 年,这个组合对 25 岁的人和 50 岁的人是两个答案。这一步没有公式,但前面三个数把这一步从「感觉」变成了一道有具体输入的选择题。

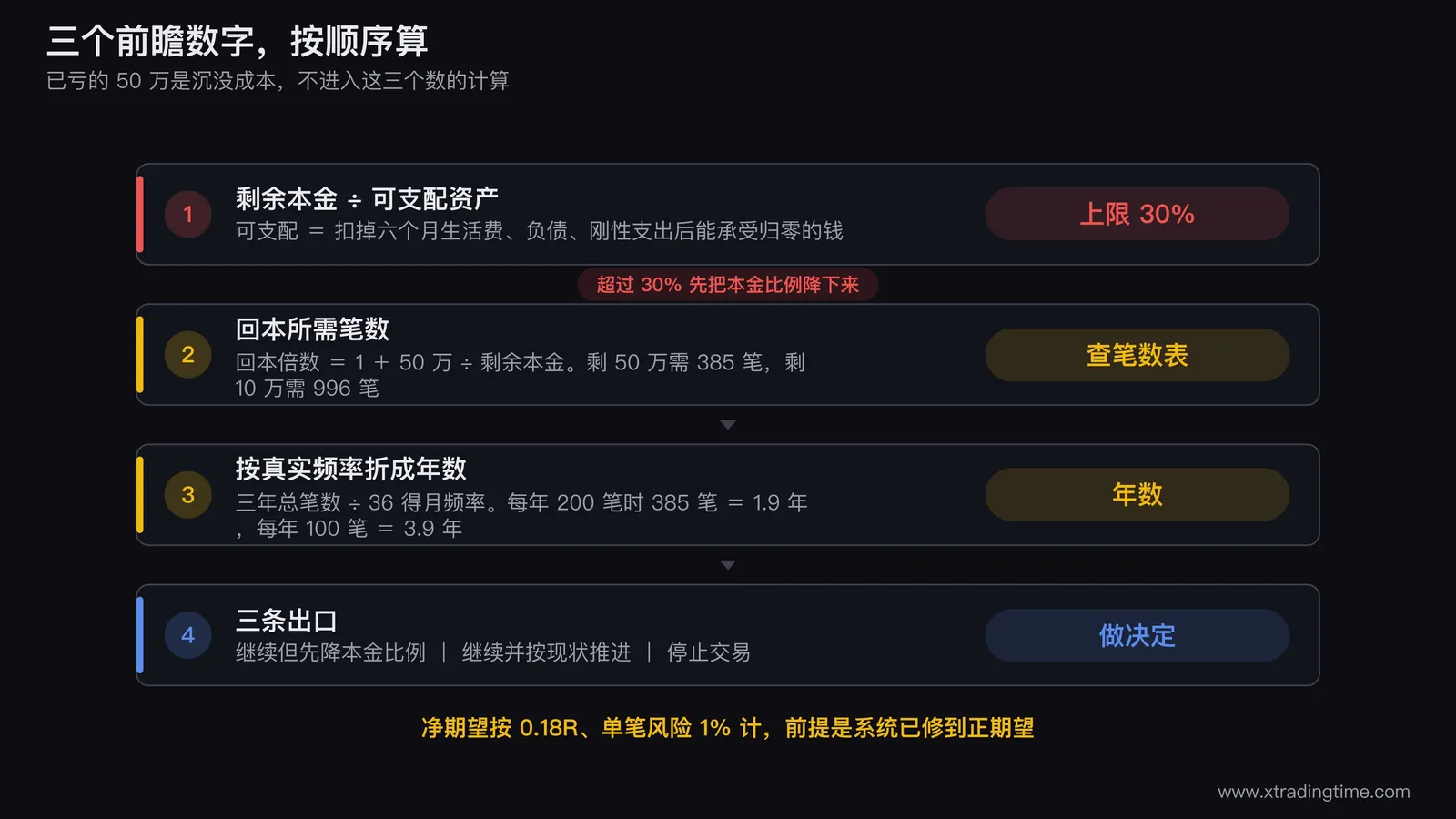

三个前瞻数字的决策链路图,从左到右三个方框依次为剩余本金占可支配资产比例并标注30%上限、回本所需笔数并接一张剩余本金对应笔数的小表、按真实月频率折算的年数,三个框用箭头串联,最右侧分出三条出口分别标注继续但先降本金比例、继续且按现状推进、停止交易,图的下方单独画一个被划掉的方框写着已亏的50万并注明沉没成本不进入计算

三、为什么那 50 万不该进入决策

这一节是全篇最容易被情绪推翻的一节,所以把逻辑写清楚。

理由一:它已经不可改变,因此不区分任何选项。 无论你选择继续还是停止,那 50 万都不会回来。决策比较的是不同选项的未来差异,而 50 万在所有选项里都是同一个常数,常数不影响比较结果。

理由二:把它放进决策会系统性地推向错误方向。 亏得越多越舍不得停,这是沉没成本谬误的标准形态。在交易里它有一个特殊的放大器:亏损让本金变小,本金变小让回本所需涨幅变大,涨幅变大让人倾向于加大单笔风险,单笔风险变大让回撤变深。这个循环的每一步都是「因为已经亏了很多」推出来的,每一步都在让情况变糟。

理由三:它会挤掉真正该看的那个数。 满脑子「我要把 50 万赚回来」的人,不会去算剩余本金占可支配资产的比例,而后者才是决定执行率的那个数。

有一个具体做法能帮忙切断这个联系:把账户重新起算。 把当前余额当作新的初始本金,历史盈亏归档另存,资金曲线从今天重新画。这不是自欺,恰恰相反,它让你看到的回撤百分比重新回到真实的风险度量上。按旧本金算,你现在回撤 71%;按新本金算,你现在回撤 0%,而你要管理的是从今天起的那条曲线。

四、两种应该立刻停下的情况

上面讲的是怎么算,这里给两个不需要算的停止信号。

第一种:交易本金里有借来的钱。 包含信用贷、消费贷、亲友借款、信用卡套现。这种情况下,你的风险管理已经失效,因为负债的还款日程和交易的时间尺度不匹配。必须先还清,再谈交易。 这一条没有例外,也不受系统好坏影响。

第二种:这三年从来没有过连续 30 天的完整记录。 没有记录就没有期望值,没有期望值就无法判断这三年的亏损是系统问题还是执行问题,也就无法判断继续会不会重复。在能连续记录 30 天之前,任何继续都是重复前三年。 记录字段怎么设见交易日志该记哪些字段,怎么从半年记录里挖问题见交易日志记了半年怎么找问题

这两种情况之外,「亏了 50 万」本身不构成停止的理由,也不构成继续的理由。

五、决定继续的话,接下来四件事的顺序

顺序很重要,颠倒了会白做。

第一,把交易本金降到可支配资产的 30% 以下。 这一步在任何系统改进之前做,因为它改变的是执行率的基础条件。

第二,把单笔风险降到 0.25% 到 0.5%,跑 30 笔测执行率。 这个阶段不看盈亏,只看执行率能不能到 80%。完整的四阶段重启方案见三年没稳定盈利怎么重新开始,本篇不重复它的阶段划分。

第三,执行率达标后升到 1%,累计到 208 笔做显著性检验。 208 笔是期望值达到 95% 显著的门槛,达到之前不下「系统有效」的结论。判据见稳定盈利的标准是什么

第四,208 笔确认正期望之后,再考虑把本金加回来。 加回来的条件是执行率 90% 且期望值稳定,不是「感觉找到状态了」。

这四步走完大约需要一年半到两年。 把这个时间和第二节算出的回本年数相加,才是真正的完整时间表。剩 20 万的人,加起来大概是 5 到 9 年。这个数字算出来会不舒服,但它比「再给自己一年试试」准确得多。

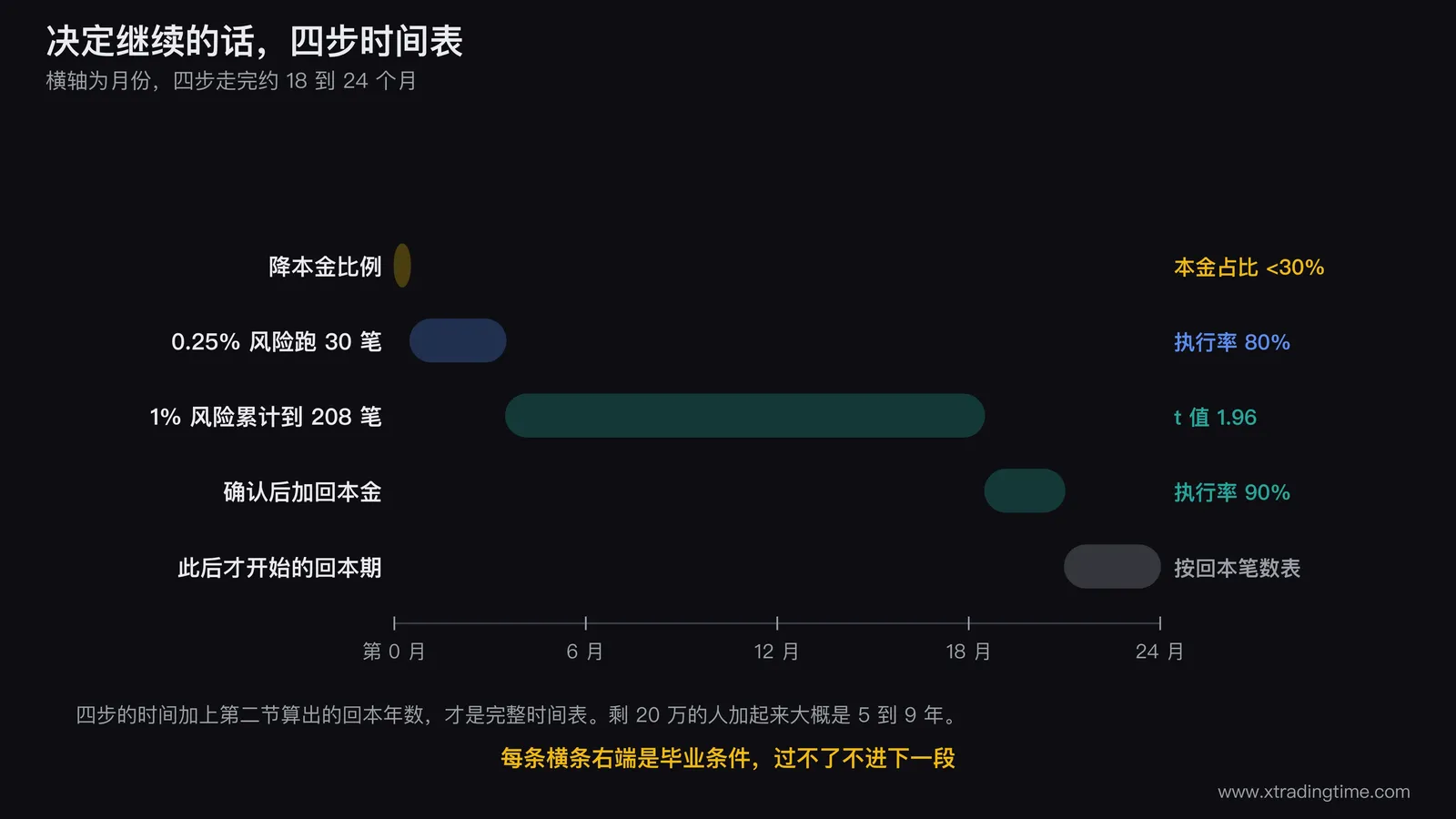

继续交易的四步时间表甘特图,横轴为月份从0到24,四条横条依次为降本金比例占前两周、0.25%风险跑30笔测执行率约三个月、1%风险累计到208笔约十二到十八个月、确认后加回本金,每条右端标注毕业条件分别为本金占比低于30%执行率80%t值1.96执行率90%,图右侧另接一条虚线延伸条标注此后才开始按回本笔数表计算的回本期

六、一个常见的算错

很多人算回本的时候用的是「亏了 50%,涨 50% 就回来了」。这是错的,涨幅和跌幅不对称。

亏 50% 之后要涨 100% 才回本,亏 70% 要涨 233%,亏 80% 要涨 400%。这也是为什么账户回撤必须在 25% 之前就停用系统进行诊断,因为再往下每一个百分点的回撤,回本难度都在加速上升。三档回撤阈值和完整的回本难度表见账户回撤到多少该停手

第一节那张表已经用了正确的算法:回本倍数是 1 + 亏损额 ÷ 剩余本金,不是 1 + 亏损比例。

写在最后

「三年亏了 50 万要不要停」这个问题里,真正让人难受的部分和数学无关。50 万是三年的时间、无数个晚上的复盘、以及一个关于自己是不是那块料的悬而未决的判断。

但决策只能用可算的东西做。可算的部分是:你还剩多少、那些钱在你的总资产里占多重、按你已经验证过的期望值和频率,走出去需要多久。 三个数算完,答案要么是「继续,但先把本金比例降下来」,要么是「停止,因为时间表超出了我能接受的范围」。

两个答案都是体面的。不体面的只有一种:既不算这三个数,也不停,靠加大仓位把时间表压缩回自己能接受的样子。 那条路的终点是第一节表格的最后一行,剩 10 万,回本要十年。

3秒免费测一下你的”管不住手指数”:journal.xtradingtime.com(记住 3316,就能找到我们)
